埃斯顿露台,伦敦 - 2阶段

客户:yardnine.
程序 :80周
价值 :900万英镑


斯坦福德 - 希望
斯坦福德 - 希望

第一、二期工作范围

逐层拆除需要大量支撑的三幢邻近建筑物,并拆除需要辅助工程的公路和人行道。

A座与B座连接桥的长距离拆除。

地下室大开挖4500m3。

工程工作使用现场赢得了材料,以促进巴塞尔斯和打桩罩。

为新地下室板的挖掘和建造做好75%场地周边的支撑工作。

进行结构打桩,以提供主柱临时工程的解决方案,在通道受限制的情况下,减少结构材料的搬运重量。

镶嵌着围绕住宅区的垂直桩壁以进行地面保持目的。

为支撑住宅楼地基而安装的打桩。

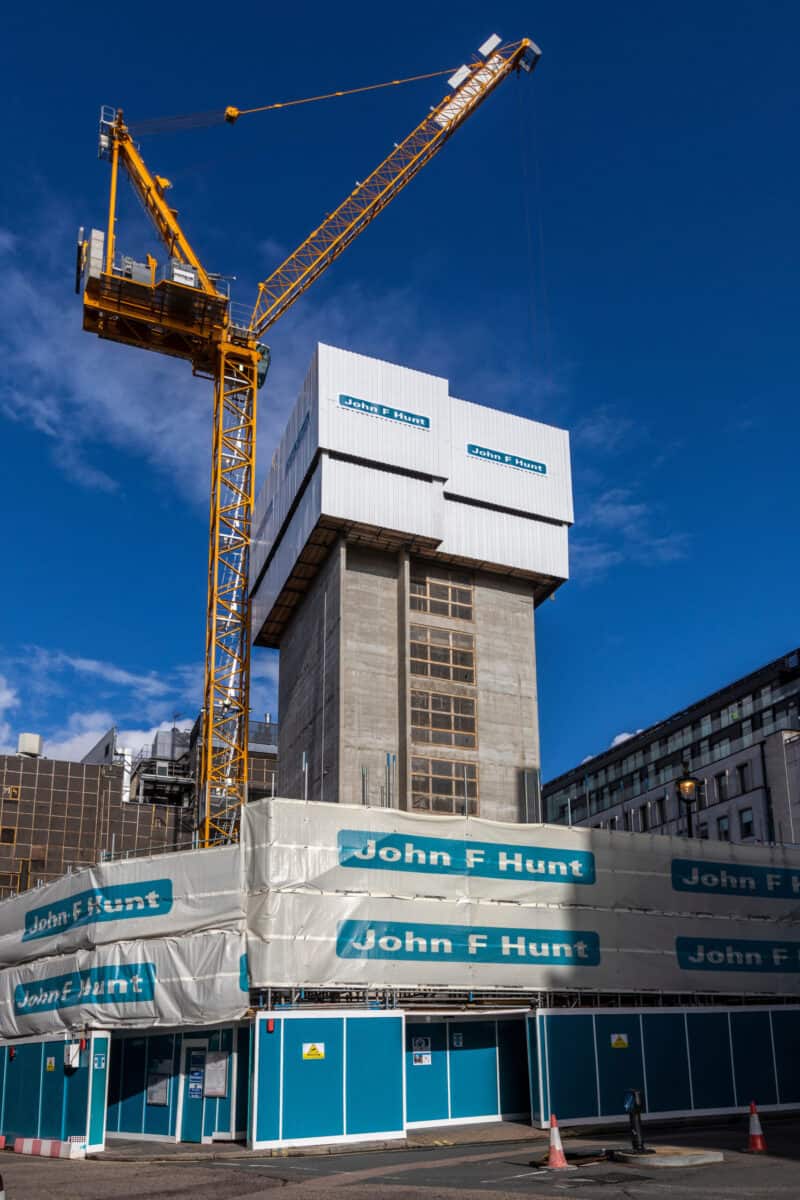

RC起重机底座集成到底层底层,以便安装和运行两个塔式起重机。

rc筏板安装在底层底层。

钢筋混凝土衬垫墙建立在地面和地面楼板之间,浇注在旧建筑的现有钢筋混凝土墙。

使用PERI模板或类似的RC板安装在底层。

钢筋混凝土楼梯预制和安装使用起重机。

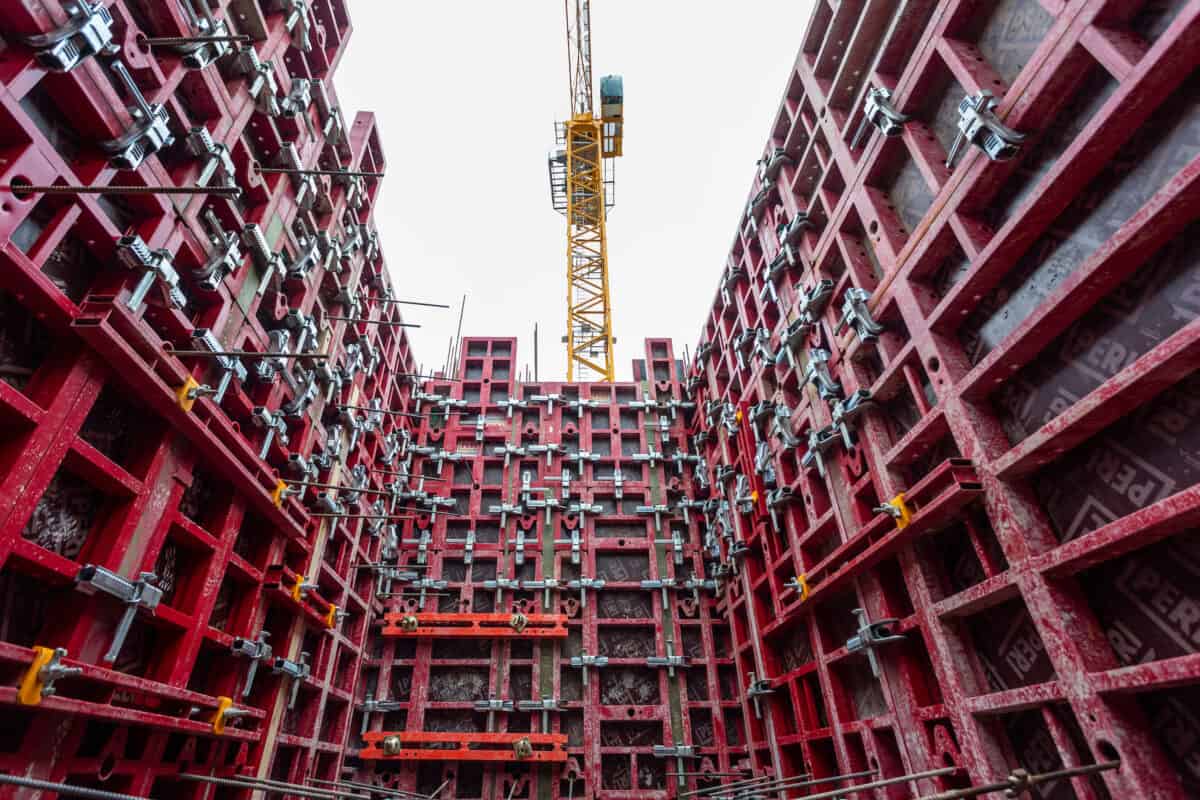

使用跳转模板系统竖立RC核心。

从一楼到屋顶使用的RC混凝土和金属甲板。

防水策略为:筏板下方铺设Voltex地毯,筏板顶部300mm为Xypex防水混凝土。

排水策略包括衰减罐,5个泵站,包括沙井,在下地板内运行,以及沙井,在住宅区的底层上运行。

挑战

派对墙和共享服务:遵守大量的党墙协议。与被占用的邻居共同拆除机电设备。我们的方案依赖于客户调试新工厂。为了保护他们的程序,我们回顾了我们的序列。

在大量填充家庭和企业的地区工作:我们与当地居民和企业主的广泛联络,以避免通过我们网站之外的社区会议,通讯和信息点影响其生命的作品。会议的一个结果是修改我们的后勤战略,以避免周六的HGV交付。保持拆迁期间的关系使后续的子结构建设受益。

在帕丁顿国际和地铁站附近工作:我们提交了提案,并获得了一封无异议的信,允许我们的作品符合批准的方法。我们与附近的Crossrail网站联络,了解大型车辆运动和交付。

成就

该网站以体贴的构造函数的计划注册,具有“优秀”评级

我们纳入了现有结构(结构斜坡)的方法中的方法,以创建车辆龙门,以提供物品的进出,而不会阻碍公共领域。

我们的健康及安全领导举办了一个精神健康工作坊,超过40名工作人员参加了他在“建立精神健康”的训练,我们是其中的一员。

从现场移除出现超过15,000吨的拆除出现,以便回收。
