伊斯特本露台,伦敦-第一期

客户 :YardNine
计划:52周
价值 :£7米


斯坦福德 - 希望
斯坦福德 - 希望

项目背景

50 Eastbourne Terrace是一个重要的场地,面积为2500平方米,紧邻Paddington车站和伊丽莎白横线的新入口。

完成的项目将提供一个八层的办公楼,在一层有商店和餐厅,后面是露台住宅。

它取代了20世纪60年代过时的塔楼,采用了高度可持续的设计,采用了绿色屋顶、光伏板、屋顶露台、植树和利用屋顶收集的雨水等节能措施。

坐在办公大楼后面,一排七个新的住宅联排别墅,带有隐藏的屋顶梯田,增加了历史迈尔沃斯的行,本身摆动了一个站点约束。

网站详情

这间位点靠近帕丁顿国际和地铁站,附近的十字架网站,周围环绕着家园和企业。

现有的结构包括两个三层的体块和一个八层的塔楼。其中一座低层建筑与一座保留的办公大楼共用一座连接桥。所有这些建筑都是钢筋混凝土建筑,外墙是砖和石头的混合物。

在塔架结构的基础内,有实时MEP工厂,我们在拆迁待拆卸削减和退役期间受到保护。该网站有一个Live Ukpn变电站和高压服务头,我们在退役前受到保护。还有两个主要的气体服务和属于BT的通讯设备。

成就

涉及的工作范围:

  • 石棉测量及清除工程
  • 拆除建筑物内的软条和石棉。

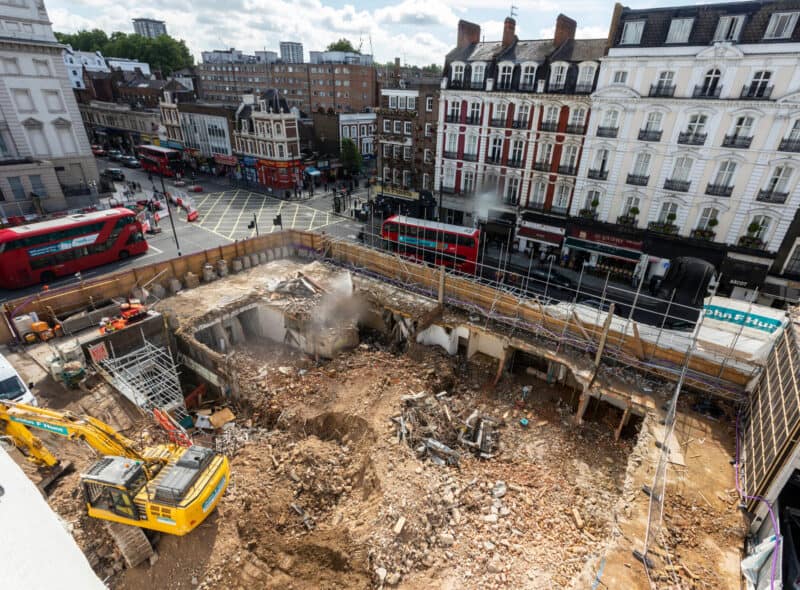

  • 拆除两个三层楼的块和一个带有链接桥到保留的办公块的八层塔楼。这主要是主要使用落地方法,使用一些手动解构和长距离用于链接桥拆除。
  • 拆除地面轴承板和基础。
  • 为拆卸楼宇而进行的临时工程,包括支架、支柱、地下室保留、临时屏风及外墙支撑物。
  • 使用现场获得的材料创建桩垫和护堤。
  • 打桩。
  • 大量开挖。
  • 大部分场地周边采用压浆加固。
  • 钢筋混凝土起重机底座。
  • 从RIBA阶段4开始的设计开发。
  • 浇注底座筏板。
  • 排水和衰减。
  • CFA堆积在地面层面,为住宅建筑提供基础。
  • 地下室建在底层,底层和底层之间的衬砌墙浇注在现有的钢筋混凝土墙上。
  • 预铸造楼梯安装。
  • 构建两个跳转形式的核心(阶段2)。

方案效率和附加价值

我们与我们的客户及其团队合作,为工作进展所遇到的挑战来发展动态解决方案:

  • 我们通过保留现有的地下室墙减少了临时工程,并将新的浇筑在现有的基础上,只需要少量的支撑。
  • 我们的拆除计划依赖于更换为邻近建筑提供服务的机电设备。由于法定的延误,计划有所延误,但我们利用拆建工作重叠的机会,争取了时间;随着拆除工作在现场其他地方完成,我们正在分批浇筑筏板。
  • 我们重视连续飞行螺旋桩的设计,认为它是一种成本效益高、快速的解决方案(与拟议的割线桩范围相比),因为我们认识到它的适用性是基于拟议建筑所需的相对较低的荷载。

公共接口

我们在体贴的建设者计划中获得了43/50的分数,这证明了我们对伊斯特本露台50号大型公共界面的管理。

在一个大量填充家庭和企业的地区,我们与当地居民和企业主一起避免通过我们网站之外的社区会议,通讯和信息点影响其生命的作品。

该沟通称赞党的墙奖励要求纳入我们严格遵守的方法。我们设置了一个专用的社区联络联络小组,以成功沟通和解决查询。

会议的结果之一是修改了我们的物流战略,以避免周六的HGV交付。在拆除过程中保持这种关系有利于后续的基础结构建设。

我们与地方当局、伦敦交通局和伦敦警察厅安全小组合作,商定了最合适的运送和清理路线。

考虑到这一发展有利于当地社区,我们的员工几乎全部在伦敦,我们利用当地的商业仓库和回收设施。我们的混凝土供应商在两英里外。

当地的商店和咖啡馆受益于劳动力的流动贸易。

与资产所有者合作

我们保护了现场的现有变电站等待退役,并协调了HV网络的重新路由。此外,还有两种主要的气体服务和属于BT主要下水道基础设施的通讯设备。

我们提出了向伦敦运输的建议,并获得了一封没有异议的信(LONO),允许我们的作品继续靠近伦敦地铁线,符合批准的方法,例如将我们的起重机降得25%。
