Kensington Odeon Cinema,伦敦W8 6NA

客户:德兰西密涅瓦/
程序:37周
值:£3米


位置和概述

这座被拆除的建筑位于肯辛顿和切尔西皇家区中心,是位于肯辛顿高街上的标志性的肯辛顿Odeon电影院。
在拆迁之前,我们通过在剥离20世纪70年代的翻新之后,通过提供对原始的1930年代艺术装饰建筑的完整照相调查,协助伦敦博物馆。
结构调查发现,礼堂是一个“2针盒结构”,这提出了潜在的稳定问题。

定制职业和挑战

开发并安装了支撑方案,以在拆卸过程中稳定着礼堂,因为由于风装引起的稳定性会导致建筑物没有它就会摇摆。
这是客户和理事会的一个敏感项目,需要对该地标拆除项目进行细心的专业方法。
定期发出通讯,与当地居民及委员会举办工作坊及专题讲座,详细说明进行拆卸工程的时间及方式。
由于1970年的翻新没有注意到所安装的石棉,从项目中移除的石棉数量远远超过了研发部提供的调查数量。

成就

从周到的建筑方案中获得超越合规的绩效奖励。
利用工程中产生的废弃物,达到98.11%的回收再利用率。
该项目需要4.2万工时,并无事故发生。

Keybridge House,Vauxhall,伦敦

客户:铁砧山
程序:18个月
值:1200万英镑


位置和概述

Keybridge house之前属于英国电信,位于南Lambeth Rd 1.35公顷的土地上,位于9榆树再生区内。场地约为。距离沃克斯豪尔站400米,沃克斯豪尔站是大伦敦地区最繁忙的公共交通枢纽之一,非常接近服务于伦敦滑铁卢的主要铁路网络。
工程包括全部拆除一座17层厚钢筋混凝土塔楼和4层裙楼,以及部分拆除现有的2层地下室。工程包括拆除软条和广泛的石棉,包括拆除4个烟囱内的石棉。

定制职业和挑战

欧宝不给提款约翰·F·亨特是该工程拆除阶段的主要承包商。
进行所有的实时环境监测,包括灰尘、噪音和振动。
广泛的石棉清除包括4个石棉衬里的烟囱。
塔的软带,讲台和地下室。
在塔楼及裙楼架设全密封拆卸脚手架。
设计,供应和安装所有必要的临时工程,以方便拆卸过程,包括支配到现有地下室挡土墙。
广泛的网络轨道和其他利益相关者在拆迁开始之前获得必要的同意,并在整个作品之前获得必要的同意。
拆除塔楼、裙楼结构至地面水平。塔板有400毫米深,由1米方柱支撑。
部分拆除现有的2层地下室,包括拆除4米深的筏板基础,以方便安装新的桩基础。

成就

在以前的承包商进入清算后接管作品几个月到合同。
在没有发生任何值得注意的事件的情况下完成这个复杂而困难的项目。
为该项目的艰难开端制定了良好的工作关系,包括赢得工程的奖金2阶段。(学校网站拆迁)
与网络铁路合作,以确保其资产始终受到保护。
处理工程期间邻近居民及商户的所有关切,确保尽量减少投诉。

吠河岸延伸,吠

客户:伦敦交通局
程序:4个月
值:£2.2米

请观看我们的工作点击这里



位置和概述

吠叫的河滨推广项目旨在实现该地区未来住房开发的运输环节。该网站位于Active DB Schenker Rail码到南部和主动铁路线和北方的侧面。

工程包括拆除多个建筑物;一个3层的办公楼,有多个单层办公室/车间空间的发动机棚,一条线旁边的单层司机餐室,和一个120米的行人坡道结构旁边的活跃轨道和架空线路设备。

新的OLE结构安装在线路的另一侧,使工程得以继续。工程还包括软带、石棉清除、环境清理,以及多个具有轮班工作和紧迫期限的轨道设施。

定制职业和挑战
欧宝不给提款John F Hunt是该项目早期工程部分的原则承包商。
开展实时环境监测。
广泛清理石棉及鸽子废物。
所有临时工程的设计、供应和安装。
在桥上安装新的女儿墙。
与铁路网及其他持份者广泛接触,以获得拆卸活动所需的同意和批准。
拆卸一个长120米的行人通道斜坡,靠近正式铁路及现行铁路。

成就

在靠近活轨的地方进行的复杂及时间敏感的拆卸工程已完成,没有发生值得注意的事故。
与客户建立了良好的工作关系。
与铁路网和Orion项目服务保持良好的工作联系,确保铁路网资产在任何时候都不会受到损害。
任何时候都不会对该项目提出任何投诉或担忧。

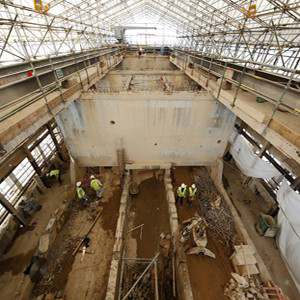

水果和羊毛交易所,伦敦

客户:范例属性
值:£9米

概要


持续时间:74周

现有结构及位置:

水果和羊毛交易所和毗邻的多层停车场位于Brushfield街,该街正对着Spitalfield市场。

该项目由110米x 45米交换建筑的拆迁组成,将110米x 40米多层停车场拆除到现有单一地下室的底部和挖掘和构建两种进一步的地下室水平。

最重要的是在附图中详细描述的Brushfield街道的保留立面。

工作的范围

  • 除去大量的石棉和结构拆迁到现有地下室板的顶部。
  • 安装复杂的地下室临时工作方案,以保留现有周边地下室挡土墙的稳定性。进一步的地下室临时工作,以支持12米长的周边板堆壁。
  • 沿Brushfield街设计及安装外立面保留系统。

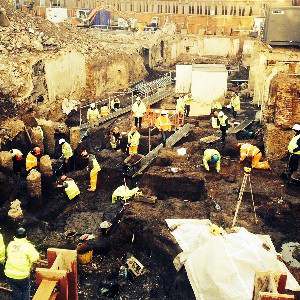

  • 在翻车鱼的陪同下,我们仔细挖掘了遗址,在一个古老的墓地里挖出了12具尸体。
  • 焊接式离合器350直线米周界板桩的设计与安装
  • 工地深挖8米,需要处理55,000立方米物料,并须进口经批准的填筑物料,以便形成新的筏板。
  • 由于工程项目的敏感位置,我们立即安装了“实时”噪音、移动和振动监测系统,随时监测立面保留、周边路面、板桩和邻近建筑物。
  • 建设2个大型混凝土涵洞,提供支撑折叠以容纳临时变电站和相关电缆。
  • 合并拆除策略,允许现有的巴克莱银行和枪支酒馆继续运营,直到拥有。
  • 在整个项目中,我们的网站管理团队举办了广泛的讨论和与邻近企业的联络,以确保在良好时期处理任何潜在问题。这包括访问邻近的业务,介绍自己,颁发常规通讯,安排每月的“手术”会议并进行关于何时以及如何进行拆迁工程的简要介绍。

评论

  • 完成工程,尽量减少对邻近地区及工程计划的干扰。
  • 提前将项目交给客户。

145 City Road,伦敦EC1

客户:火箭的投资
值:£17米

项目正在进行中:


旧的1980年代建于皇冠房屋办公楼,靠近Moorfields眼科医院的繁忙的城市路。

工作范围

拆除:

  • 去除含石棉材料。
  • 将结构拆除到现有单个地下室板块的下侧。
  • 桩探到场地周边,准备开凿桩墙。
  • 用碾碎的混凝土回填地下室,形成桩垫平台。
  • 周界割线桩墙施工。
  • 联络并获得伦敦的批准
  • 因为北线在建筑的正下方。
  • 在降低级别挖掘过程中,安装周边临时临时工作到割线堆积。
  • 形成低水平承载桩。
  • 建造地下结构混凝土地下室回地面水平。

打桩工程:

  • 为打桩作业形成导向墙。
  • 提供进入打桩钻机,包括执行扫描路径分析以进行访问。
  • 打桩承包商的采购。
  • 与轴承桩一起的割堆堆壁的设计和安装。
  • 临时工作的设计和安装到割柱堆积墙上。

子结构混凝土作品:

  • 承台施工。
  • 升降机坑的施工等
  • 新的地下室楼板和墙壁的形成回到地面水平。

环境:

  • 策略性地放置噪音和振动监测仪,以记录和监测工程过程中产生的地面振动噪声。
  • 设计并联系伦敦地铁,了解现有北线的位置与新桩的位置。
  • 采用特定形式的非撞击式拆卸技术以减低噪音及震动。这些措施包括:在拆楼机器上使用液压裂片附件、锯切以隔离靠近方墙的结构,以及在敏感区域使用临时隔音毯。
  • 由于该地点的敏感位置和周围的住宅建筑,请小心通知,与当地社区进行通知并讨论要进行的作品,并突出潜在的破坏性问题

评论

这个项目目前还在进行中。

  • 作为总承建商,我们聘请了主要承建商的专业能力,承办打桩及地下结构混凝土工程。
  • 本案例研究将在项目完成后更新。

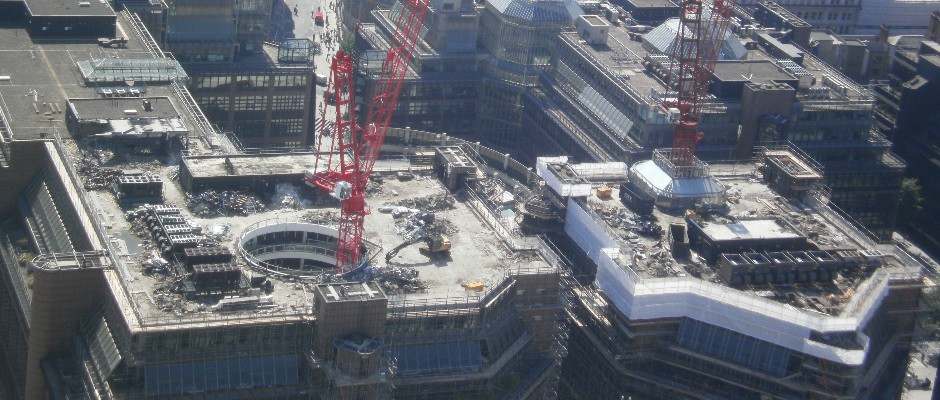

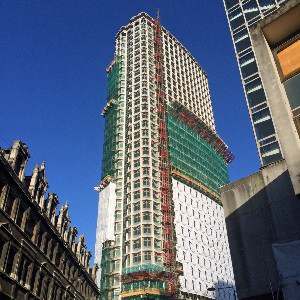

中心,伦敦

客户:等高圈
值:£11.75米

概要

持续时间:75周

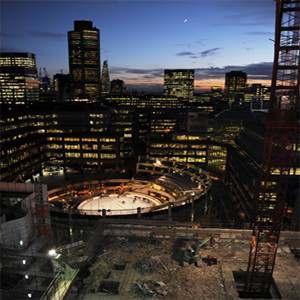

Centre Point的再开发是近年来发生的最具标志性的伦敦地标项目之一。

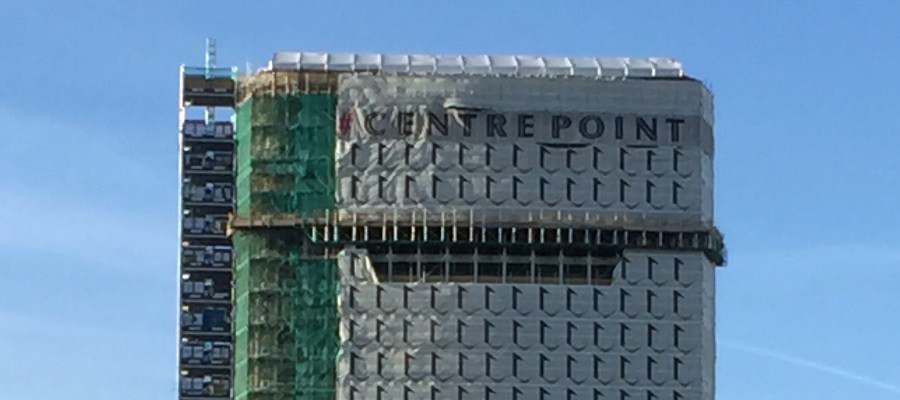

对中心点大厦和中心点大厦进行重大的拆建和改建工程,同时保留中心点大厦现有住户的要求非常高,但我们的支持措施得到了很多赞扬。

工作的范围

点塔中心

  • 调查和清除结构内的大量石棉产品,包括现有的外部拱肩板。
  • 拆除34层大厦的上三层,同时设计和安装临时工程,以保留这三层楼的现有外立面。
  • 精心设计的内部软条和通往每一层的新服务开口。

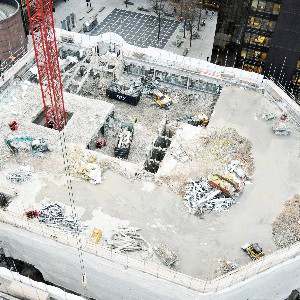

  • 密集材料运动策略的灌注允许出现拆除出现,从34层中的每一个都持续去除到地面水平,准备通过使用现有的内部访问升降来处理现场。
  • 拆除现有的地下室楼板及相关构筑物,并进行大量的地下室临时工程。
  • 保留/保护作为规划要求的一部分决定的遗产项目的重要元素..
  • 由于现有混凝土结构不符合标准,施工过程中尽量少用水,并对水进行严格管理。

中心点房子

  • 声学结构的设计和安装完全封装了中心点房屋的三个下层,以保护现有的四楼面积将被居民永久占用。
  • 锯切并小心移除现有的低三层,留下现有的钢结构临时支撑。
  • 临时和永恒钢支撑件的设计和安装。
  • 使用激烈的噪声缓解措施来限制噪声,振动和灰尘的传输。

无畏的狐狸

  • 仔细拆除Intepid Fox Down拆除现有地下室板块的下侧。
  • 临时工作的设计和安装到现有的挡土墙,以允许安装或新的地下室结构。

评论

  • 有关拆卸工程的方法和一般概念,在工程展开前两年已由JFH管理,令工程顺利展开。
  • 这个项目仍在继续。

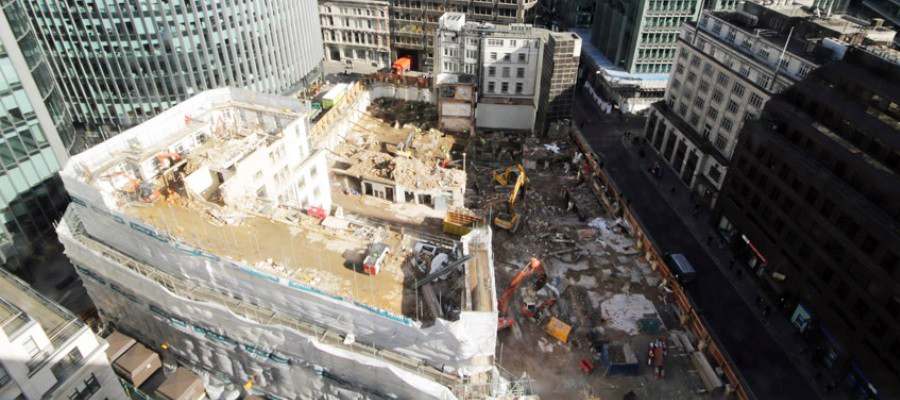

伦敦芬切琪大街10号EC3M

客户:撒克逊人的土地
值:4.8米

概要

持续时间:42周

芬丘奇大道项目位于伦敦繁忙地区的芬丘奇街车站附近。

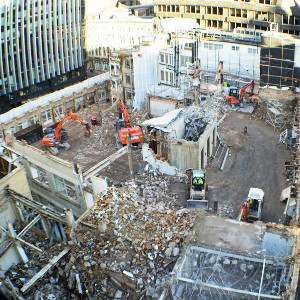

拆除10号、12号至14号芬切琪大道,以及117号、118号、119号和120号芬切琪街,直至现有的单地下室板的底面。由于涉及的建筑风格多种多样,采用了逐层和远距离拆除,这也确保了对周围办公室的影响最小。

工作范围

  • 拆除大量石棉和结构拆迁到10&12-14 Fenchurch Avenue的地下室平板顶部,117,118,119和120个Fenchurch Street。
  • 安装一项复杂的地下室临时工程计划,以维持现有的周边地下室挡土墙的稳定。
  • 将现有基础移至场地周边,以便安装割线桩墙。
  • 在现有垫基础之间进行仔细挖掘,在莫拉出席莫拉,进一步2M深度,随后填充到打桩垫水平。
  • 存在五个直播网络子站,所有这些都需要在拆除工作过程中所需的恒定保护,并实施“温和”拆除方法,以避免过度振动。
  • 由于工程的敏感位置,立即安装了“实时”噪音和振动监测系统。如果超过限制,信息将立即通过文本发送给我们的管理团队采取行动。
  • 2没有。建造了大型混凝土涵洞,并设有支撑平台,以容纳临时变电站和电缆。
  • 当局制定了拆卸策略,使位于工地边界内的现有“Nat West Bank”在拆卸期间不受影响地继续运作。这也要求使用特定的噪音和振动监测该地区。
  • 在整个项目进行过程中,我们的地盘管理团队与邻近企业进行了广泛的讨论和会议,以确保能够及时处理可能涉及邻近企业的问题。这些工作包括探访邻近企业,向他们介绍我们自己、制作定期通讯、每月安排“手术”会议,以及就进行拆卸工程的时间和方式举行简介会。

评论

从周到的建造者计划中获得“超越合规的表现”。
我们与Tower Hamlet 's College合作,为长期失业者提供工作经验。

荣获伦敦金融城周到承包商高度赞扬的金奖。
完成工程,尽量减少对邻近地区及工程计划的干扰。

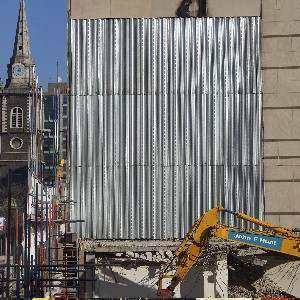

伦敦芬切琪街80号,EC3M

客户:Marick
值:£2.3米

概要

持续时间:36周

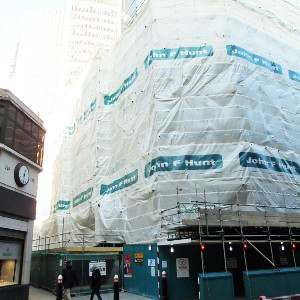

位于芬琪诗街密集的行人专用区,毗邻芬琪诗街车站和繁忙的奥尔德盖特区。该项目包括拆除主楼,该主楼包含一个大型钢筋混凝土六层结构,以及一些较小的老建筑,一直到现有地下室板的底部。

工作范围

  • 该项目考古兴趣导致MOLA进行了六周的调查期,以确定其历史重要性的程度。完成调查后,Mola继续在挖掘工程过程中“观看简报”。
  • 拆除现有的石棉和软条,并拆除结构直至地下室板的底面。
  • 设计和安装临时工程方案与Mola协议,以免扰乱潜在的发现。这允许继续安全考古工程。
  • 为了使打桩工程得以展开,当局先后拆除了保留的地下室下部板,以确保现有挡土墙的稳定。
  • 拆除基底板和分段减少水平挖掘。
  • 子结构作品涉及外围和党墙的面积的支撑,设计和安装皮肤墙,堆放到现场的探讨,以及提供1米厚的打桩垫,使打桩承包商能够开始工作。
  • 由于该项目位于敏感位置,安装了广泛的噪音和振动监测系统,以持续记录活动,并立即通过文本向John F Hunt管理团队转达任何超标情况。欧宝不给提款
  • 在整个项目中,我们的网站管理团队与邻近企业进行了广泛的讨论和联络人
  • 确保及时处理潜在的邻居问题。这些工作包括正式介绍我们自己、解释我们的建议工程、定期发出简报详述工程进展、每月安排“手术”会议,以及就拆卸工程的进行情况作简报。
  • 努力解决对睦邻关注的特定领域的工作时间不断审查,以尽量减少干扰。

评论

  • 荣获“体贴建造者计划”颁发的“超越合规的表现”认证。
  • 在初步计划内完成工程,尽量减少对邻近地区的干扰。
  • 客户在实现具有挑战性的计划方面,管理艰难的站点限制并在商定的费用内提供项目。
  • 事实证明,我们与伦敦金融城代表的牢固关系,在行人和交通管理策略方面都非常有益。

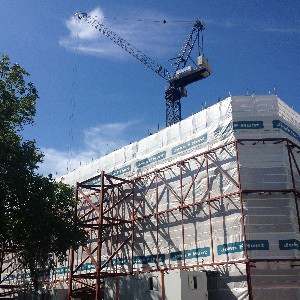

48莱斯特广场,伦敦W1

客户:亚麻籽
值:3.95米

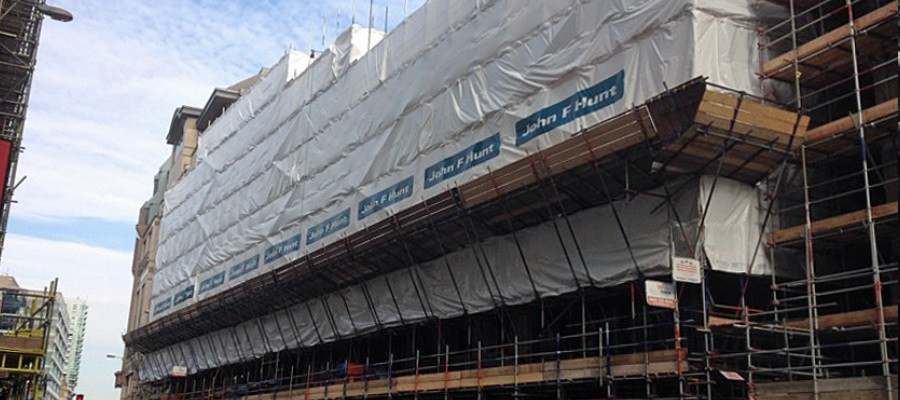

概要

PCSA Duraton:23周

工作时间:38周

现有结构及位置:

多年来48个莱斯特广场一直是一个标志性岛屿网站标志标志,占据了伦敦西端着名的莱斯特广场的西侧。

广场每天接待约24万游客,并以其活动和电影节而闻名于世。

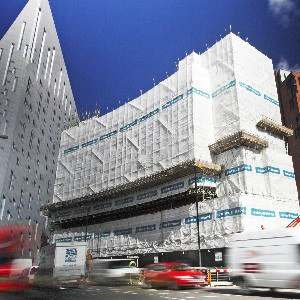

我们对该项目的挑战是安全地提供一个极其复杂的拆除项目,在这种密集的环境中融入了四个外部立面保留方案。

工作的范围

  • 我们进行了一项研发调查,移除了现有建筑内的所有石棉材料。
  • 在现有立面上设计超过300个研究孔,以建立连接细节。
  • 用千斤顶和荷载测试了现有的楼板结构,这被证明是至关重要的,因为该建筑自1923年以来得到了显著的发展和扩展。
  • 在现有结构内形成一根轴,用以架设一台320B变幅臂式塔式起重机。
  • 设计并架设悬臂式脚手架系统,使现有屋顶结构更先进。
  • 3个临时UKPN变电站基地的建设,使现有的sub可以退役。
  • 肯特里奇基地的建筑支持5个立面塔,其中一个被设计为新的UKPN变电站的基础。

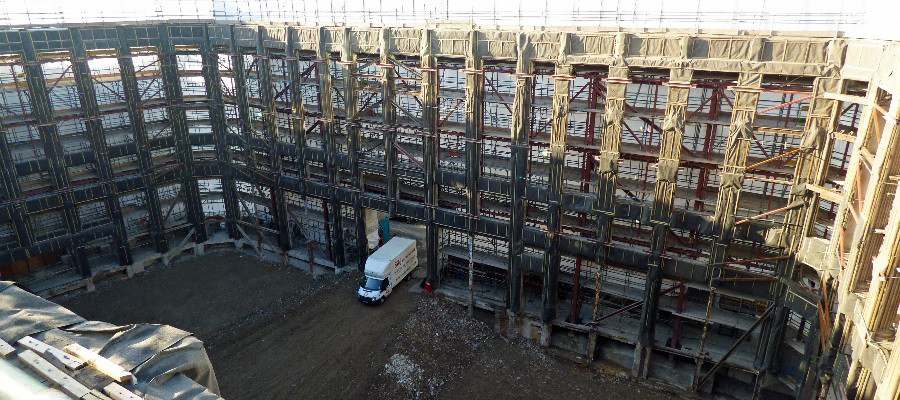

  • 外部四面结构钢立面保留系统的设计与架构,长度超过180米,配上波特兰石的五层。
  • 仔细拆除结构的顶部5层,直至保留立面水平,所有拆除工程都在悬臂式高层脚手架内进行。
  • 在现有立面范围内拆除所有内部地板结构,“做好”立面织物并安装天气防护装置。
  • 在进行高层拆除工程的同时,我们的混凝土切割团队在现有的地下室使用地板锯和远程Brokk机器,拆除拟议的割线桩线内的所有现有基础结构。
  • 专业的自动核心钻机钻穿现有的混凝土和钢格栅基础到3米的深度,创建一个完全清晰的打桩区。
  • 当拆除过程达到地下室水平时,我们的大型机器移除了所有剩余的地基,并铺设了6F2起球垫。

评论

  • 支撑系统本身由250吨装配式钢结构组成,支撑在400立方米的压舱物上,
  • 作品是在莱斯特广场的当地企业和游客的严峻中断。
  • 拆迁工程获得了2015年建筑新闻奖的提名和入围名单。

Broadgate 5号,伦敦EC2

客户:英国土地
值:6.5米

概要

持续时间:70周

这一高调项目为英国土地直接代表了在标志性的1980年建造的广泛圈子开发中拆除的第一个建筑物,是瑞银,ICAP&Deutche Bank的原始总部。轻质,钢制框架,大理石包层结构毗邻繁忙的利物浦街道主线站。

工作的范围

  • 拆除两个8层钢框架结构,在平台层与邻近的阔门圈建筑融为一体。这意味着在施工过程中,振动通过钢网传递到相邻的办公室,需要仔细控制。
  • 项目的第一阶段包括拆除两座建筑的石棉和软带。
  • 第2阶段包括将建筑物拆除到现有地下室板块的下侧,曝光和切断钢铁框架,因为工作进行了行动。
  • 建筑的一部分包含了伦敦交通局的公共汽车转弯圈。大量临时工程的设计,使John F Hunt在不影响巴士营运的情况下,拆除巴士转弯处上方的建筑物。欧宝不给提款
  • 该建筑融入了第一架复合地板建筑之一,其特色的大地湾跨度,低天花板高度和由石块板组成的外部外立面。
  • 采用非冲击式设备,而不是气动冲击式破碎机,减少噪音和振动传递。
  • 安装了广泛的噪音、粉尘和振动监测制度
  • 结构和邻近的属性,结合“实时”连续监测。
  • 粉碎技术的使用,结构的切割和提升,以及碰撞甲板区域下的封闭式阻尼器,都有助于降低噪音和振动。
  • 两个Wolff 500B Duffing Jib Tower Cranes是
  • 安装于每幢建筑物的中心,以进行拆卸工程。
  • 一个临时的保护隧道/龙门架,使地下室的旋转系统在拆卸过程中保持运作,并提供一个单独的保护走道。
  • 该项目要求通过楼层顺序方式在地板上工作的70项拆迁操作。
  • 拆卸方法包括使用10T挖掘机,其中2T粉碎机附件升起到塔式起重机上的楼层上的位置。
  • 最后,我们用合适的材料准备了地面,以便提供和安装500mm厚的桩垫。

结论/主要成果:

  • 欧宝不给提款John F Hunt拆卸有限公司荣获伦敦金融城颁发的“体贴承包商金奖”,以表彰我们的良好实践守则。
  • 成功完成拆卸工程,对毗邻金融机构的影响减至最低。
  • 该项目在方案和预算范围内成功完成,客户及其顾问都感到满意。
