客户:范例属性(ph1 works)
值:£4.8米

概述


持续时间:70周

前利比亚大使馆,圣詹姆斯广场6号,是一个6层钢筋混凝土砖包结构,需要拆除一楼的顶部。这次拆卸工程的次要工程是拆除双层地下室,并进一步挖掘,形成位于现有地面以下10米的新地下室。

部分拆除是在II级*列明的5号圣詹姆斯广场附近进行的,由于该建筑有华丽的列明的石膏天花板和装饰饰面,因此非常小心。

该项目在伦敦最拥挤的皮卡迪利区进行,分两个阶段进行。第一阶段是直接为客户工作,第二阶段是作为一个贸易承包商,根据与建造承包商的约定。

第一期-价值210万英镑(34周)

  • 整修5号软带,包括开设新洞口和升降机芯。
  • 用一辆7吨重的挖土机在临时支撑的地面上,一层一层地拆下六号,用软条和拆下六号。
  • 半高到达机器拆除后多层停车场和主楼较低的楼层。

第二期-价值260万英镑(36周)

  • 为了创建一个新的地下室,二期工程首先挖掘出中心区域,然后支撑新的楼板,最后形成了一个新的三层地下室钢筋混凝土框架结构。
  • 临时工程采用零桩、拉尔森钢板桩、四米深的支脚及现有钢筋混凝土墙作为挡土墙。
  • 一种管状支柱、预制钢结构和用于支撑它们的适当的支撑系统的组合。

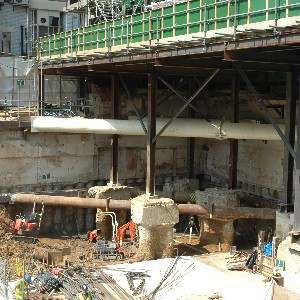

  • 挖掘深度为11.0米,发掘出超过1700吨的材料,这些材料被回收利用,用于绿化工程。
  • 欧宝不给提款约翰·F·亨特(John F Hunt)使用了45吨和20吨的挖掘机,将其装载到卡车上,碎片输送系统和起重机将箕斗吊到装载龙门上。
  • 由于奥运会的主要路线和场馆位于附近,威斯敏斯特议会在挖掘时实施了额外的交通限制。
  • 延长装货期限是为了维护合同程序并达到初始完工日期。

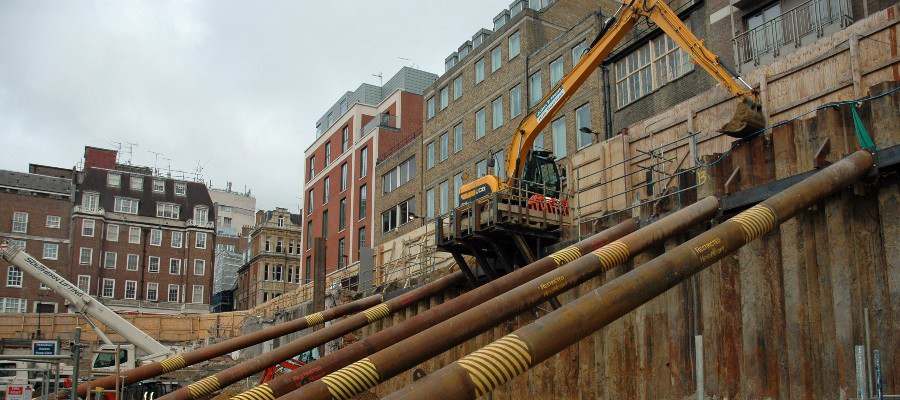

  • 由于访问受限,John F Hunt设计了一个欧宝不给提款突出结构来支撑13吨长的挖掘机。这是一个专门建造的悬臂龙门,以移走挖出的材料。
  • 对于这个特殊的城市中心项目来说,悬臂式龙门结构是最快、最具创新性和最具成本效益的方法。
  • 临时工程计划是在工程进行的同时进行,以确保邻近的道路及构筑物仍能得到充分的支撑。为了达到这一目标,工程共使用了约300公吨临时工程钢材!
  • 我们的租户联络经理在整个工程过程中与威斯敏斯特议会和当地居民合作,以确保始终保持良好的关系。
