档案类别:土地整治

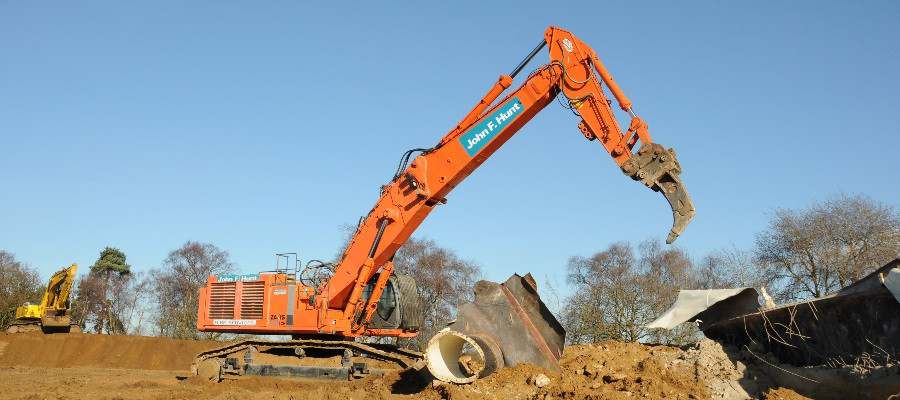

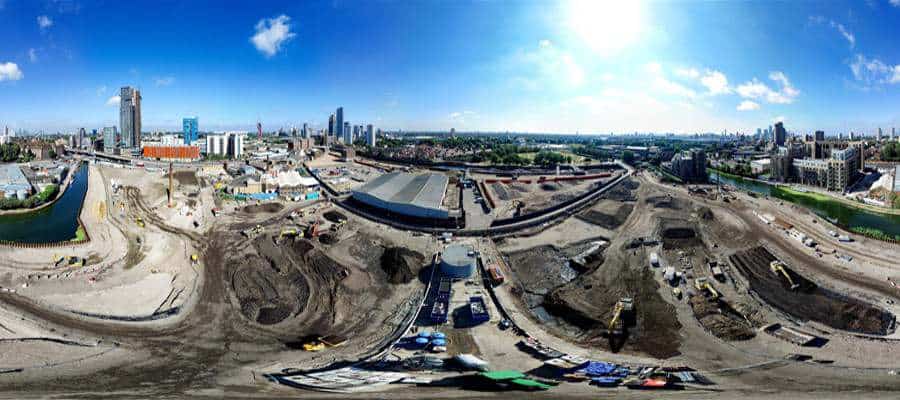

斯特拉特福德的糖屋岛

客户:Vastint英国
值:£70

概述

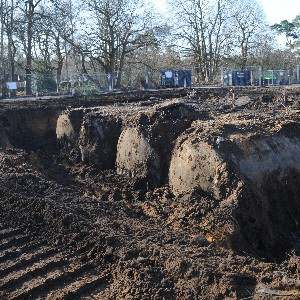

作为主要承包商John F Hunt目前正在修复欧宝不给提款一个26英亩的场地,该场地以前是重工业使用的场地,其遗产包括地下储油罐、管道、管道、坑和渗水设施,以及与前石油终端相关的残余加工工厂、油墨和焦油厂。

目前存在着严重的污染问题,包括高密度非水相液体(DNAPL)以及土壤中重、轻碳氢化合物和石棉的污染。

工作的范围

  • 这个占地26英亩的前工业用地的拆除、修复和重建工作,准备用于商业、零售和住宅用途。
  • 安装蒸汽注入系统,以降低DNAPL的粘度,以便从地下地下水中提取污染物。蒸汽有助于下层含水层的清理,并确保遵守法规。
  • 使用复杂的分类、生物修复和稳定技术,正在现场处理溶剂、碳氢化合物和多环芳烃污染。
  • 到目前为止,已有4万升纯DNAPL从地下水中移除,超过3万立方米的土壤正在使用可持续技术进行处理,使该项目成为英国最大的修复计划之一。
  • 为了满足规划条件,需要在现行的第IIA部分框架下进行场址范围的修复和核实。
  • 生态保护工程(紫菀、大猪草)也需满足规划条件。

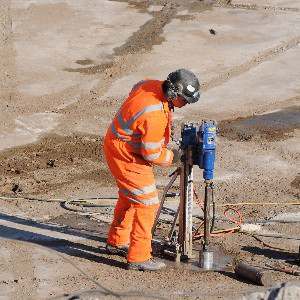

  • 在当地政府和环境部门批准了整治战略后,根据材料管理计划和移动处理厂许可证,土方工程和整治工作于2015年1月开始。
  • 项目的目标是修复和使该场地能够确保它适合未来预期的商业/零售和住宅用途。
  • 由于大部分建筑物因人为破坏和天气造成的损坏而破损,因此出现了有害材料,包括碎裂的石棉水泥板、鸽子粪便和飞头材料,因此需要专门、受控和监测拆卸和启用。
  • 工程完成后,该场地将满足与人类健康保护和地下水资源有关的特定场地清理标准。

成就:

  • 补救设计经过修改,包括修订土壤内石棉的再利用标准。执行所有相关的健康和安全及法定要求,在受控条件下挖掘受冲击的土壤。然后,根据更新后的设计,对土壤进行现场处理,并验证其可在覆盖层以下深度重复使用。
  • 为了克服可回收骨料的不足,并管理总体规划的要求,补救设计也进行了调整,允许稳定和再利用地质技术差的材料。
  • 该团队通过创新的建筑信息模型(BIM),确定了每种材料类型的再利用位置。
  • 为了尽量减少对人类健康的任何潜在风险,并确保保护邻近的受管制水域,该小组的工作方法和方法根据邻近场地的邻近情况进行了调整。

评论

埃克塞特的西弗顿磨坊-修复

客户:D S史密斯
值:£450万

作为主承包商,John F Hunt被承包拆除和欧宝不给提款修复位于德文郡一条主要河流(卡尔姆河)上的前造纸厂。该工厂的重工业用途可以追溯到19世纪,并在土壤中留下了严重的污染遗产,包括重、轻碳氢化合物和石棉。

最初的设计问题是,如何修复两侧和现有涵洞下面的污染地面,因为在暴雨期间,涵洞的水流非常活跃,洪水反应非常迅速。

修复工程需要在河流流动时挖掘和处理涵洞两侧的地面,而河流有受到污染的严重风险。

约翰·F欧宝不给提款·亨特团队设计、同意并建造了一条河流改道(如图所示),这样就可以阻止流经涵洞的水流,从而对涵洞周围的土地进行修复,并最终恢复原有的河道。

发掘和处理的材料都经过严格的储存和材料管理程序。这样就可以在不混合废物和材料的情况下进行测试、分类和分离,从而使再利用更加适宜。这项工作是根据CL:AIRE实践规范材料管理计划进行的。

  • 先将地上构筑物拆除至地面水平,然后再挖掘、拆除地下构筑物。
  • 引水航道的设计施工包括管理谈判和设计协议。
  • 完全的主承包商角色与管理各方面的工程。
  • 动态调查过程和材料分类在挖掘过程中响应现场调查数据的缺口。
  • 使用CL:AIRE实践材料管理计划规范现场材料的分类和再利用。
  • 挖掘、预处理和处置废建筑材料、土壤和沉积物。
  • 积极的利益相关者参与,包括客户、监管机构、第三方和业主。
  • 建设一个地下水基流减缓系统,利用场地赢得材料,防止侵蚀新南河堤。
  • 建设新河道后修复,包括地下水基流减缓系统、岩甲流保护和草甸路堤修复。

如需更多信息,请按在这里

埃克塞特的西弗顿磨坊-河流改道

客户:D S史密斯
值:£4.5米

作为主承包商John F Hunt被要求拆除和修欧宝不给提款复一个以前的造纸厂,包括大量紧密安排的结构,管道,管道,坑和渗水,以及一个大型涵洞在工地下运行。

以前的造纸厂横跨一条主要河流(卡尔姆河),早在19世纪就有了重工业的用途。河流穿过一个大涵洞(右图),几乎贯穿整个遗址。

土壤中存在重、轻碳氢化合物和石棉的污染,存在严重的污染问题。

涵洞周围污染的修复是一个重大问题。我们的解决方案是建造一个临时的河流改道,使涵洞和周围的土地得到有效的修复,而不会对河床造成危险。

  • 将地上构筑物拆除至地面,以便为河流改道提供足够空间。
  • HDPE衬砌引水河道的设计和施工,包括管理谈判和设计协议。
  • 引水渠在运行期间的调试和维护工作。
  • 监测河柱,预测高流量情况,防止对工程和临时渠道造成损害。
  • 拆除及拆除前建筑物下的旧涵洞。
  • 修复旧涵洞下面和周围受污染的土地。
  • 设计新的永久性河道,以提高环境效益。
  • 建设新河道后修复,包括地下水基流减缓系统、岩甲流保护和草甸路堤修复。

如需更多信息,请按在这里

皇家空军木桥基地,ROC兵营,木桥基地和其他12个基地

客户:国防产业
值:£1.8米

概述


伍德布里奇皇家空军基地是位于伊普斯维奇东部的一个前空军基地。

作为第二次世界大战机场退役的一部分,Defence Estates的目标是移除燃料箱、管道和相关建筑物,这是他们正在进行的补救计划的一部分,以促进未来的发展。

工作的范围

  • 42个储油罐大部分都在地下,容积从300万加仑到100万加仑不等。场地的大部分地方都长满了被已建立的林地覆盖的贮水池。
  • 主要的环境挑战是在施工期间防止任何受污染的材料流失或泄漏到地下。
  • 首要的预防措施是识别、清除和处置所有的污染物。
  • 在所有受污染的材料由有执照的承包商在场外处置之前,聘请独立的环境顾问进行必要的取样和测试。
  • 第二种控制措施是采用储罐挡土结构作为挡墙;然而,连续监测和抽样表明,这种措施是不必要的。
  • 工程完成后,独立顾问发出验证证书,以核实已完成净化工作。

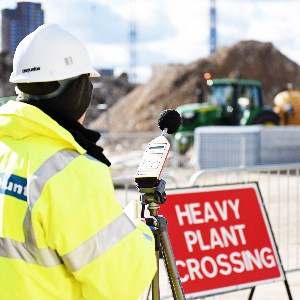

  • 在与国防部、皇家空军和附近住宅一起进行工程时,实施了安全措施和程序。
  • 由于装置的性质和年代,必须确定大部分储罐的确切位置,并进行调查。
  • 为了确定污染程度,我们采集了水箱内的物质、附近地区及整个工地的样本。
  • 为了清除罐内的任何内容物,首先要对连接管道进行排水、切割和加盖。然后,这些船舶本身被排出,材料被泵入油轮,并从现场移出进行安全处置。
  • 为了暴露地下储罐,清除了该区域的所有树木和植被,挖掘并留出表层土壤。
  • 包裹储气罐的混凝土结构已被拆除、粉碎和储存,以备回填使用。
  • 油箱及相关管道用液压剪切装置切成截面,结构稳定由完整的外滩墙截面提供。
  • 保留的基底部分在用隆起物回填之前先钻取岩心以提供排水。
  • 最后,整个区域被分级、美化和播种,使场地恢复到以前的状态。

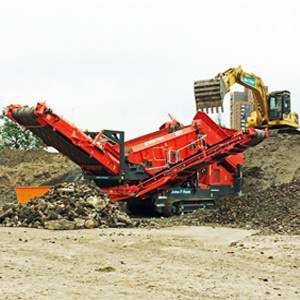

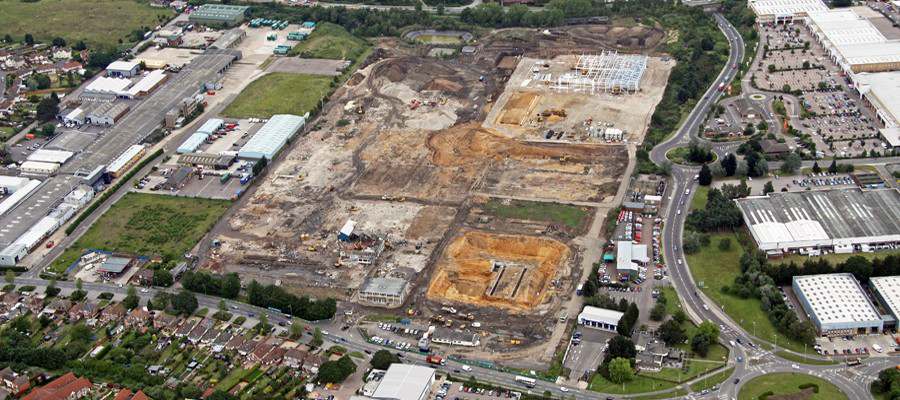

伊普斯维奇的Futura公园开发

客户:Aquila控股有限公司
值:£9米

概述

持续时间:13个月

历史上,这里是Ransoms Cranes works的所在地,它是高架起重机和移动起重机的制造商,到1926年已经扩展到44英亩的场地的大部分。它包括自己的铸造厂/钢铁厂,各种规模的工业制造建筑,其中包括烟囱、储罐、移动起重机和铁路侧壁,明显在不同的操作阶段。现场也进行了废物处置活动,包括危险废物,包括其本身的填埋区、泻湖储存和打包/压实。

该网站受到IPC/IPPC潜在有害排放许可和水工业法案的管辖,因此在运营和关闭期间(大约2007年)进行了一系列合规调查和审计。

工作的范围

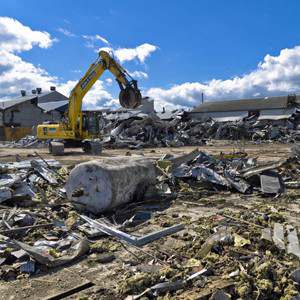

  • 作为拆除、修复和基础设施的主承建商,John F Hunt工程公司负责为商业和零售用地的重新开发进行拆除、修复和使能工程。欧宝不给提款
  • 在大部分建筑物内,已清除了须呈报的石棉;此外,所有工业建筑物内的劣质石棉水泥屋顶板,亦已由机械厂采用受管制的拆卸技术清除。
  • 为了满足规划条件,需要在当前的IIA部分框架下进行场址范围的修复和验证。生态保护工程也需要满足规划条件。
  • 在地方当局和环境机构批准了整治战略后,土方工程和整治工程于2012年4月开始,根据材料管理计划和流动处理厂许可证,从John Lewis/Waitrose地块开始,接着是道路、步道和种植区域。
  • 该项目的目标是修复和处理场地,并确保它适合未来预期的商业用途。客户的目标是为重新开发场地做准备。
  • 由于大部分建筑物因人为破坏及天气造成的损坏而破旧不堪,大部分地面楼面都散落着有害材料,包括碎裂的石棉水泥板、鸽子粪便及一般垃圾。
  • 对于含有纤维状和牢固粘结的石棉的区域,总重量约为60000吨,通过与HSE之前讨论过的专门设计的流程进行了修复,HSE随后访问了现场,查看了该流程的工作情况,没有发现任何问题。
  • 在工程完成时,场地需要满足关于人类健康和地下水的标准。

评论

  • John Lewis/Waitrose工地修复工作已经完成,得到了监管部门的批准,并在最后期限前移交给建筑承包商。
  • 道路和基础设施建设工作按时完成,为John Lewis/Waitrose商店的开业做好了准备。
